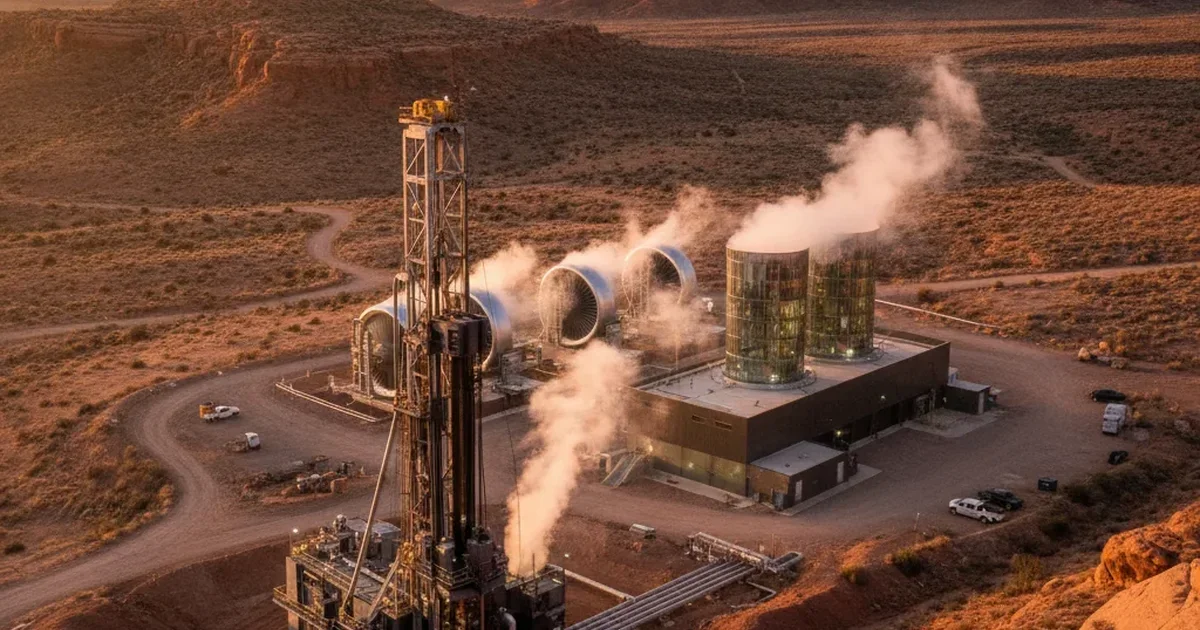

Η Fervo Energy ανακοίνωσε ότι το πρώτο τμήμα του Cape Station στη Γιούτα άρχισε να πουλά ηλεκτρική ενέργεια στο δίκτυο στις 30 Σεπτεμβρίου, μία ημέρα νωρίτερα από το προγραμματισμένο. Η έναρξη σηματοδοτεί ένα σημαντικό εμπορικό ορόσημο για την enhanced geothermal, μια προσέγγιση που προσπαθεί να κάνει τη γεωθερμική ενέργεια διαθέσιμη και σε περιοχές όπου δεν υπάρχουν φυσικές υπόγειες δεξαμενές.
Τι είναι διαφορετικό στην enhanced geothermal
Η συμβατική γεωθερμία αξιοποιεί θερμό νερό ή ατμό που βρίσκεται σχετικά κοντά στην επιφάνεια. Η Fervo ανοίγει βαθύτερες γεωτρήσεις, όπου τα πετρώματα είναι θερμότερα, και χρησιμοποιεί τεχνικές που προέρχονται από τη βιομηχανία πετρελαίου και φυσικού αερίου για να δημιουργήσει ή να ενισχύσει τις διαδρομές μέσα από τις οποίες κυκλοφορεί το νερό.
Η ιδέα δεν είναι να εξαρτάται κάθε μονάδα από ένα σπάνιο φυσικό γεωθερμικό πεδίο. Είναι να μετατραπεί η θερμότητα του υπεδάφους σε πόρο που μπορεί να αναπτυχθεί σε περισσότερες τοποθεσίες, με γεωτρήσεις και ελεγχόμενη κυκλοφορία ρευστού.
Από το πρώτο μπλοκ στα 100 MW
Το τμήμα που συνδέθηκε με το δίκτυο είναι το πρώτο από τρία μπλοκ που θα συνθέσουν μονάδα ισχύος 100 MW. Η Fervo αναφέρει ότι το συγκεκριμένο μπλοκ ολοκληρώθηκε σε 23 μήνες από την έναρξη των έργων έως την εμπορική λειτουργία και θέτει στόχο να κατασκευάζει τα επόμενα σε περίπου 18 μήνες, καθώς βελτιώνει τη διαδικασία.
Η συνολική έκταση του Cape Station θα μπορούσε να φτάσει έως και τα 4 GW, σύμφωνα με προηγούμενη αναφορά της εταιρείας. Προς το παρόν, όμως, το μετρήσιμο βήμα είναι μικρότερο: μια πρώτη εμπορική μονάδα που συγχρονίστηκε με το δίκτυο και άρχισε να διαθέτει ενέργεια.
Γιατί ενδιαφέρει τα data centers
Η γεωθερμική ενέργεια μπορεί να παράγει σταθερά, ανεξάρτητα από τον άνεμο ή την ηλιοφάνεια. Αυτό την κάνει ελκυστική για data centers που χρειάζονται ηλεκτρισμό όλο το εικοσιτετράωρο και δυσκολεύονται να εξασφαλίσουν νέα ισχύ αρκετά γρήγορα.
Το μοντέλο της σταδιακής ανάπτυξης ταιριάζει επίσης με τον τρόπο που επεκτείνονται οι μεγάλες υποδομές υπολογισμού: νέα τμήματα μπορούν να προστίθενται καθώς αυξάνεται η ζήτηση. Η Google, η Southern California Edison και άλλοι αγοραστές έχουν ήδη δεσμευτεί να αγοράζουν ενέργεια από το έργο της Γιούτα.
Το δύσκολο μέρος αρχίζει τώρα
Η έναρξη λειτουργίας δεν λύνει αυτόματα τα τεχνικά και οικονομικά προβλήματα της κλιμάκωσης. Οι βαθιές γεωτρήσεις είναι ακριβές, η συμπεριφορά των πετρωμάτων πρέπει να παραμένει προβλέψιμη και η διαχείριση του υπόγειου ρευστού χρειάζεται συνεχή παρακολούθηση. Όπως συμβαίνει με κάθε γεωθερμικό έργο, υπάρχει και ζήτημα επαγόμενης σεισμικότητας, το οποίο απαιτεί αυστηρά πρωτόκολλα παρακολούθησης και διαχείρισης.
Η Fervo έχει πλέον ένα ισχυρότερο επιχείρημα απέναντι στους επενδυτές και στους αγοραστές ενέργειας: όχι μόνο μια πιλοτική εγκατάσταση, αλλά ένα έργο που άρχισε εμπορική λειτουργία μέσα σε 23 μήνες. Η πραγματική δοκιμασία θα είναι αν το ίδιο χρονοδιάγραμμα, η ίδια αξιοπιστία και ένα ανταγωνιστικό κόστος μπορούν να διατηρηθούν όταν η τεχνολογία περάσει από το πρώτο μπλοκ σε δεκάδες εγκαταστάσεις.
